集團攻克低溫環境大口徑熱力管道焊接成套技術
由集團安裝公司承建的沿河灣至延安供熱管網工程(一期)五標段項目攻克低溫環境大口徑熱力管道焊接成套技術,為集團項目施工注入了強勁科技研發動力。
沿河灣至延安供熱管網工程(一期)五標段屬于熱力管道GB2類公用工程。項目主干線管徑DN1200,設計供水溫度120℃、回水溫度60℃,設計壓力2.5MPa,供回水管道總長5192米,采用直埋冷安裝敷設,建成后將全面提升延安供熱保障能力。

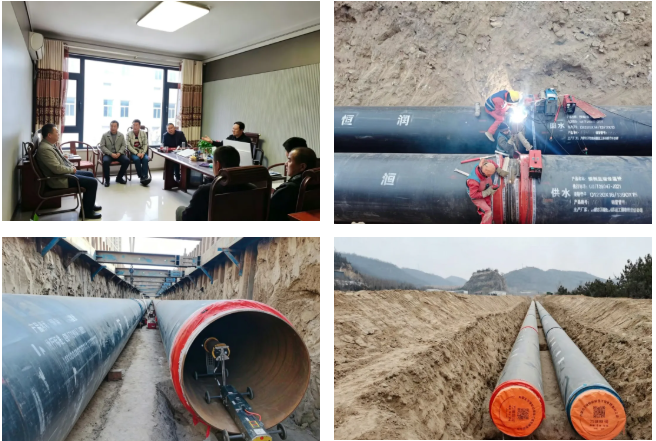

針對陜北地區冬季嚴寒、大口徑熱力管道焊接易受低溫影響、施工質量管控難度大等行業痛點,彰顯集團以科技創新賦能民生工程責任擔當,項目部立足現場實際,破解施工難題,創新應用低溫環境大口徑熱力管道焊接成套技術,編制實施《提高低溫環境下大口徑熱力管道一次焊接驗收合格率施工方案》,通過焊接前精準預熱、嚴控層間溫度、焊后保溫緩冷、搭設防風保暖棚等關鍵技術措施,有效解決低溫下焊縫易開裂、缺陷率高的問題,顯著提升一次焊接驗收合格率。同時采用直埋冷安裝敷設工藝,優化管線排布與施工組織,在零下15℃嚴寒條件下順利完成主要交通干道下近1公里管道敷設,實現技術可靠性與施工效率雙提升。該創新技術的成功應用,可廣泛推廣至北方寒冷地區長距離、大口徑熱力管網施工,為市政供熱、能源管網等工程提供技術支撐。
下一步,陜建十三建集團項目部將搶抓當前施工黃金期,嚴把工程質量關、安全關、進度關,全面掀起大干快上熱潮,確保項目如期建成投入使用,為2026年冬季延安優質高效供暖和集團高質量發展注入硬核動力。
|
